한울3호기, 제18차 계획예방정비 마치고 100% 출력 도달

  • 울진뉴스
  • 입력 2024.10.11 09:20
  • 댓글 0
  • 글자크기설정

  • 국내 원전 중 연속 안전 운전 신기록인 4,880일 달성을 이어가며 국가 전력산업에 기여

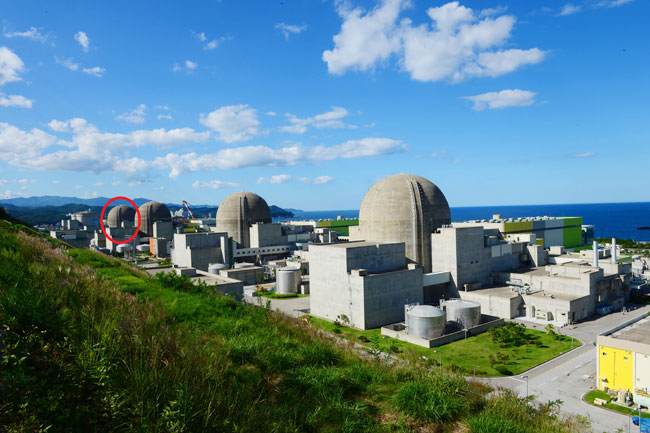

한울원자력본부는 “지난 7월 27일 계획예방정비에 들어간 한울3호기(가압경수로형, 100만kW급)가 10월 6일 발전을 재개하여 11일 4시 35분 100% 출력에 도달했다”라고 밝혔다.


한울3호기는 국내 원전 최초로 10주기 연속 OCTF를 달성하며 원전 운영의 안전성과 우수한 기술력을 입증했다.

* OCTF(One Cycle Trouble Free, 한 주기 무고장 운전)는 계획예방정비 완료 후 계통연결 시점부터 다음 계획예방정비를 위한 계통분리 시까지 발전소가 정지 없이 안정적으로 운전되는 것을 의미


이번 계획예방정비 기간에 부착식 앵커 보강과 터빈제어 및 비상정지계통 전면 개선 등으로 발전설비의 신뢰성을 향상시켰으며, 원자력안전법에 따른 법정 검사 수검을 완료하였다.


한울3호기는 앞으로도 안전한 원전 운영으로 국내 최장 연속 운전 기록을 이어갈 것이며, 발전소 운영과 관련된 사항을 상시 투명하게 공개할 것이다.

ⓒ 울진뉴스 & uljinnews.com 무단전재-재배포금지

BEST 뉴스

기사댓글 0

추천뉴스

  • 만기친람(萬機親覽)의 덫
  • 금강송배 전국 유소년클럽 축구대회, 울진서 열전 돌입
  • 국립울진해양과학관, 내부 청렴도 향상을 위한 정책발굴 간담회 개최
  • 울진 기성초등학교 개교 100주년 기념행사 성황리 개최
  • 온정중학교, 두들아트로 자기이해와 관계의 힘을 키우는 사회정서프로그램 운영
  • 울진교육지원청, 2026년 하반기 지역교권보호위원회 정기회 개최
  • 자원봉사자와 함께하는 문화힐링데이 개최!
  • 2026년 울진군 3분기 통합방위협의회 개최
  • 2026년 울진군 양성평등주간 기념행사, 성황리 개최
  • ‘에너지 산업수도 울진, 2026 미래에너지포럼’ 개최

포토뉴스

more +

해당 기사 메일 보내기

한울3호기, 제18차 계획예방정비 마치고 100% 출력 도달

보내는 분 이메일

받는 분 이메일
