신한울2호기, 제1차 계획예방정비 마치고 100% 출력 도달

  • 울진뉴스
  • 입력 2025.08.26 09:37
  • 댓글 0
  • 글자크기설정

  • 발전소 안전성 강화로 지속 가능한 전력 공급 체계 확립

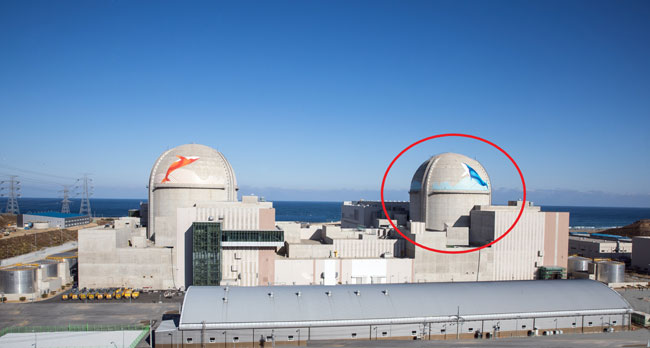

한국수력원자력(주) 한울원자력본부(본부장 이세용, 이하 한울본부)는 지난 4월 20일 계획예방정비를 시작한 신한울2호기(가압경수로형, 140만kW급)가 8월 23일(토) 발전을 재개하여 26일(화) 07시 15분경 100% 출력에 도달했다고 밝혔다.


지난 3월 발생한 신한울2호기 보고대상 사건은 원자로냉각재펌프 밀봉수 주입 배관 결함으로 인한 계통수 누설 건과 보조 건물 공기정화기로의 불활성기체 누설 건으로, 다음과 같이 원인을 조사하여 후속 조치를 완료했다.


원자로냉각재펌프 밀봉수 주입 배관은 고온수 유입에 따른 손상으로 이후 신규 배관으로 교체했고, 용접부 등에 대한 비파괴검사를 수행한 결과 관련 기술기준을 만족했다. 또한 불활성기체가 공기배출구를 통해 보조건물로 누설되지 않도록 냉각재 시료 배수 절차를 개선했고, 이후 관련 검사를 통해 더 이상의 누설이 없는 것을 확인했다.


원자력안전위원회는 상기 개선조치에 대해 검사항목과 검사결과가 기준에 적합하다고 판단하여 원자로 임계를 승인했다.


더불어 한울본부는 계획예방정비기간 중 연료 교체, 설비 관련 정기 점검과 정비를 철저히 수행했으며 원자력안전법에 따른 법정 검사 수검을 완료했다.



앞으로도 한울본부는 발전소 관련 사항을 상시 투명하게 공개할 것이며 안전한 발전소 운영에 최선을 다할 것이다.

ⓒ 울진뉴스 & uljinnews.com 무단전재-재배포금지

BEST 뉴스

기사댓글 0

추천뉴스

  • 만기친람(萬機親覽)의 덫
  • 금강송배 전국 유소년클럽 축구대회, 울진서 열전 돌입
  • 국립울진해양과학관, 내부 청렴도 향상을 위한 정책발굴 간담회 개최
  • 울진 기성초등학교 개교 100주년 기념행사 성황리 개최
  • 온정중학교, 두들아트로 자기이해와 관계의 힘을 키우는 사회정서프로그램 운영
  • 울진교육지원청, 2026년 하반기 지역교권보호위원회 정기회 개최
  • 자원봉사자와 함께하는 문화힐링데이 개최!
  • 2026년 울진군 3분기 통합방위협의회 개최
  • 2026년 울진군 양성평등주간 기념행사, 성황리 개최
  • ‘에너지 산업수도 울진, 2026 미래에너지포럼’ 개최

포토뉴스

more +

해당 기사 메일 보내기

신한울2호기, 제1차 계획예방정비 마치고 100% 출력 도달

보내는 분 이메일

받는 분 이메일
